G-C7-2-02-02_钢筋安装检验批质量验收记录

填写规范

一般项目
6.8.2.5 钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈;
检查方法:观察;检查施工记录。
6.8.2.6 成型的网片或骨架应稳定牢固,不得有滑动、折断、位移、伸出等情况;绑扎接头应扎紧并向内折;
检查方法:观察。
6.8.2.7 钢筋安装就位后应稳固,无变形、走动、松散等现象;保护层符合要求;
检查方法:观察。
6.8.2.8 钢筋加工的形状、尺寸应符合设计要求,其偏差应符合表6.8.2—1的规定;

6.8.2-1钢筋加工的允许偏差

项目

检查项目

允许偏差(mm

检查数量

检查方法

范围

点数

1

受力钢筋成型长度

+5,-10

每批、每一类型抽查1%且

不少于3根

1

用钢尺量测

2

弯起

钢筋

弯起点位置

±20

1

用钢尺量测

弯起点高度

0,-10

1

3

箍筋尺寸

±5

2

用钢尺量测,宽、高各量1点

6.8.2.9钢筋安装的允许偏差应符合表6.8.2-2的规定。

6.8.2-2钢筋安装位置允许偏差

项目

检查项目

允许偏差(mm

检查数量

检查方法

范围

点数

1

受力钢筋的间距

±10

5米

1

用钢尺

量测

2

受力钢筋的排距

±5

5米

1

3

钢筋弯起点位置

20

5米

1

4

箍筋、横向钢筋间距

绑扎骨架

±20

5米

1

焊接骨架

±10

5米

1

5

圆环钢筋同心度(直径小于3m管状结构)

±10

3米

1

6

焊接

预埋件

中心线位置

3

每件

1

水平高差

±3

每件

1

7

受力钢筋的保护层

基础

0~+10

每5m

4

柱、梁

0~+5

每柱、梁

4

板、墙、拱

0~+3

每5m

1

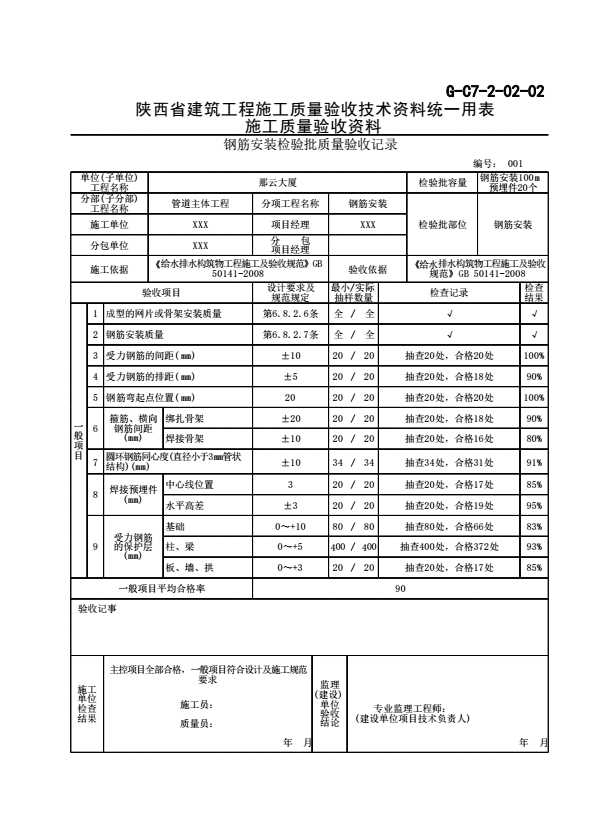

示例
