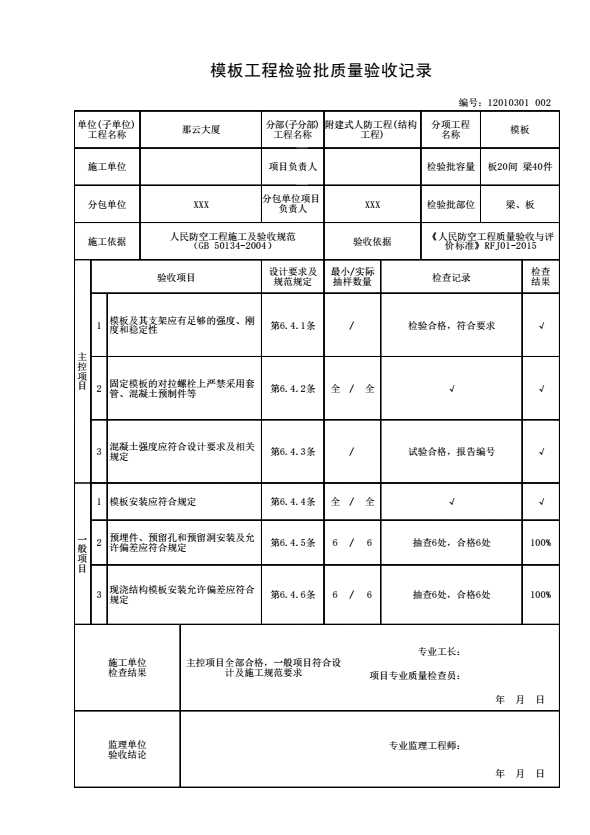

模板工程检验批质量验收记录
填表说明
一、填写依据:
《人民防空工程质量验收与评价标准》RFJ01-2015
二、检验批划分:
3.2.4 检验批可根据施工、质量控制和专业验收需要,按工程量、防护单元、施工段、系统、设备组别等进行划分。
三、规范摘要:
主控项目
6.4.1 模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受新浇筑混凝土的重量、侧压力以及施工荷载。
检查数量:全数检查。
检验方法:对照模板设计文件和施工技术方案观察。
6.4.2 外墙、临空墙、门框墙、防护密闭隔墙和密闭隔墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
检查数量:全数检查。
检验方法:现场观察检查。
6.4.3 底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合表6.4.3的规定。
检查数量:全数检查。
检验方法:检查同条件养护试件强度试验报告。
表6.4.3 模板拆除时的混凝土强度要求
|
构件类型 |
构件跨度(m) |
达到设计的混凝土立方体抗压强度标准的百分率(%) |
|
板 |
≤2 |
≥50 |
|
>2,≤8 |
≥75 |
|
|
>8 |
≥100 |
|
|
梁、拱、壳 |
≤8 |
≥75 |
|
>8 |
≥100 |
|
|
悬臂构件 |
- |
≥100 |
注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
一般项目
6.4.4 模板安装应符合下列规定:
1 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;
2 模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;
3 浇筑混凝土前,模板内的杂物应清理干净;
4 对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
检查数量:全数检查。
检验方法:观察。
6.4.5 固定在模板上的预理件、预留孔和预留洞均不得遗漏,且应安装牢固,其允许偏差应符合表6.4.5的规定。
表6.4.5 预埋件和预留洞的允许偏差
|
项目 |
允许偏差(mm) |
|
|
预留钢板中心线位置 |
5 |
|
|
预埋管、预留孔中心位置 |
5 |
|
|
插筋 |
中心线位置 |
5 |
|
外露长度 |
+10,0 |
|
|
预埋螺栓 |
中心线位置 |
2 |
|
外露长度 |
+10,0 |
|
|
预留洞 |
中心线位置 |
10 |
|
尺寸 |
+10,0 |
|
注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。
检验方法:钢尺检查。
6.4.6 现浇结构模板安装的允许偏差应符合表6.4.6的规定。
检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵﹑横轴线划分检查面,抽查10%,且均不少于3面。
6.4.6 现浇结构模板安装的允许偏差及检验方法
|
项目 |
允许偏差(mm) |
检验方法 |
|
|
轴线位置 |
5 |
钢尺检查 |
|
|
底膜上表面标高 |
±5 |
水准仪或拉线、钢尺检查 |
|
|
截面内部尺寸 |
基础 |
±10 |
钢尺检查 |
|
柱、墙、梁 |
+4,-5 |
钢尺检查 |
|
|
层高垂直度 |
不大于5m |
6 |
经纬仪或吊线、钢尺检查 |
|
大于5m |
8 |
经纬仪或吊线、钢尺检查 |
|
|
相邻两板表面高低差 |
2 |
钢尺检查 |
|
|
表面平整度 |
5 |
2m靠尺和塞尺检查 |
|
注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
