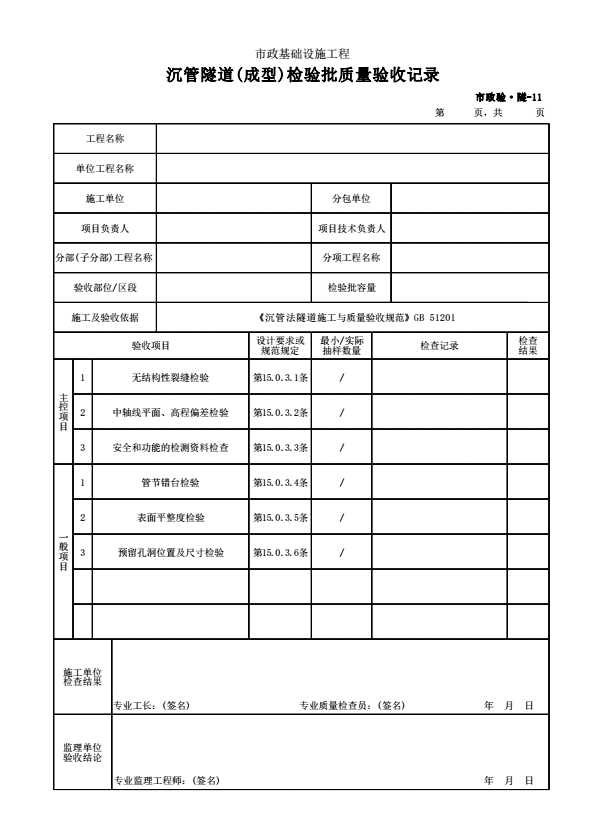

15.0.3 工程竣工验收内容应符合下列规定:
一、主控项目
15.0.3.1无结构性裂缝。温差裂缝应按设计要求进行处理。
检查数量;全数检查。
检验方法:观察检验,检查施工日志,超声波扫描。
15.0.3.2隧道中轴线平面偏差、高程偏差应满足设计要求。
检查数量:全数检查。
检验方法:全站仪、水准仪。
15.0.3.3单位工程所含分部工程有关安全和功能的检测资料应完整。
检查数量:全数检查。
检验方法:检查工程组卷资料,按规定进行工程实体或对相关
资料抽查。
二、一般项目
15.0.3.4管节之间的错台应符合要求。
检查数量:全数检查。
检验方法:水准仪、全站仪。
15.0.3.5隧道表面应平整。
检查数量:全数检查。
检验方法:钢尺。
15.0.3.6隧道内预留孔洞的位置及孔洞尺寸应符合要求。
检查数量:全数检查。
