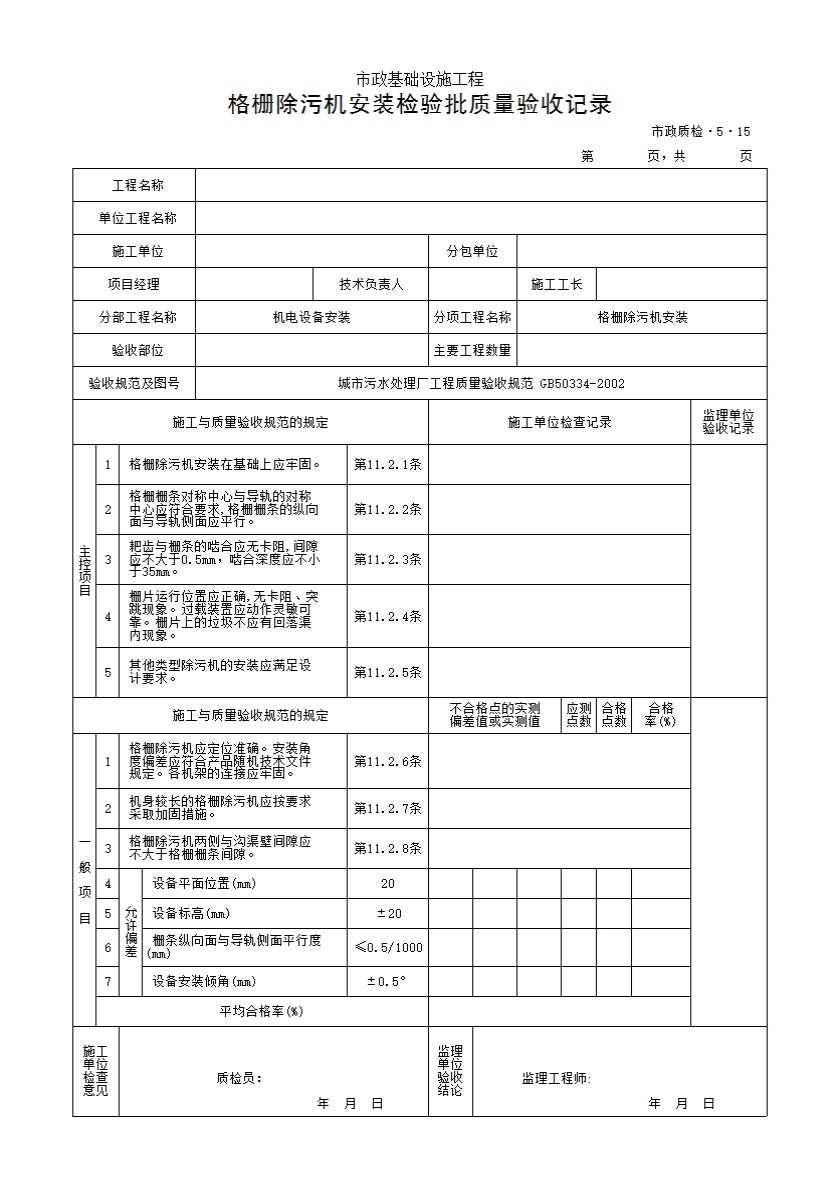

11.2格栅除污机
一、主控项目
11.2. 1格栅除污机安装在基础上应牢固。
检验方法:检查施工记录。
11.2.2格栅栅条对称中心与导轨的对称中心应符合要求,格栅栅条的纵向面与导轨侧面应平行。
检验方法:检查施工记录,观察检查。
11.2.3耙齿与栅条的啮合应无卡阻,间隙应不大于0. 5mm,啮合深度应不小于35mm。
检验方法:观察检查,尺量检查。
11.2.4栅片运行位置应正确,无卡阻、突跳现象。过载装置应动作灵敏可靠。栅片上的垃圾不应有回落渠内现象。
检验方法:观察检查,检查施工记录。
11.2.5其他类型除污机的安装应满足设计要求。
检验方法:检查施工记录。
二、一般项目
11.2. 6格栅除污机应定位准确。安装角度偏差应符合产品随机技术文件规定。各机架的连接应牢固。
检验方法:检查施工记录。
11.2.7机身较长的格栅除污机应按要求采取加固措施。
检验方法:观察检查。
11.2.8格栅除污机两侧与沟渠壁间隙应不大于格栅栅条间隙。
检验方法:检查施工记录。
11.2.9格栅除污机安装允许偏差应符合表11.2.9 的规定。
表11.2.9格栅除污机安装允许偏差和检验方法
|
项次 |
项目 |
允许偏差(mm) |
检验方法 |
|
1 |
设备平面位置 |
20 |
尺量检查 |
|
2 |
设备标高 |
±20 |
用水准仪与直尺检查 |
|
3 |
栅条纵向面与导轨侧面平行度 |
≤0.5/1000 |
用细钢丝与直尺检查 |
|
4 |
设备安装倾角 |
±0.5° |
用量角器与线坠检查 |
