上级...

1-2砖砌体(混水)工程质量分户验收记录表

填写规范


5.2主控项目

5.2.1砖和砂浆的强度等级必须符合设计要求。

抽检数量:每一生产厂家的砖到现场后,按烧结砖15万块、多孔砖5万块、灰砂砖及粉煤

灰砖10万块各为一验收批,抽检数量为1 组。砂浆试块的抽检数量执行本规范第4.0.12条的有关规定。

检验方法:查砖和砂浆试块试验报告。

5.2.2砌体水平灰缝的砂浆饱满度不得小于80%。

抽检数量:每检验批抽查不应少于5处。

检验方法:用百格网检查砖底面与砂浆的粘结痕迹面积。每处检测3块砖,取其平均值。

5.2.3砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同

时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不小高度的2/3。

抽检数量:每检验批抽20%接槎,且不应少于5处。

检验方法:观察检查。

5.2.4非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转

角处外,可留直槎,但直槎必须做成凸槎。留直槎处应加设拉结钢筋,拉结钢筋的数量为每

120mm墙厚放置1φ6拉结钢筋(120mm 厚墙放置2φ6拉结钢筋),间距沿墙高不应超过5

00mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,

不应小于1000mm;末端应有90°弯钩(图5.2.4)。

抽检数量:每检验批抽20%接槎,且不应少于5

检验方法:观察和尺量检查。

合格标准:留槎正确,拉结钢设置数量、直径正确,竖向间距偏差不超过100mm,留置长

度基本符合规定。

5.2.5砖砌体的位置及垂直度允许偏差应符合表5.2.5的规定。

表5.2.5砖砌体的位置及垂直度允许偏差

项次项目允许偏差(mm)检验方法

1轴线位置偏移用经纬仪和尺检查或用其他测量仪器检查

2垂直度每层用2m托线板检查

全高≤10m 用经纬仪、吊线和尺检查,或用其他测量仪器检查。

抽检数量:轴线查全部承重墙柱;外墙垂直度全高查阳角,不应少于4处,每层20m查一

处,内墙按有代表性的自然间抽10%,但不应少于3间,每间不应少于2处,柱不少于5根。

5.3一般项目

5.3.1砖砌体组砌方法应正确,上、下错缝,内外搭砌,砖柱不得采用包心砌法。

抽检数量:外墙每20m抽查一处,每处3~5m,且不应少于3处;内墙按有代表性的自然间

抽10%,且不应少于3间。

检验方法:观察检查。

合格标准:除符合本条要求外,清水墙、窗间墙无通缝;混水墙中长度大于或等于300mm

的通缝每间不超过3处,且不得位于同一面墙体上。

5.3.2砖砌的灰缝应横平竖直,厚薄均匀。水平灰缝厚度宜为10mm,但不应小于8mm,也.

不应大于12mm。

抽检数量:每步脚手架施工的砌体,每20m抽查1处。

检验方法:用尺量10皮砖砌高度折算。

5.3.3砖砌体的一般尺寸允许偏差应符合表5.3.3 的规定。

表5.3.3砖砌体一般尺寸允许偏差

项次

项目

允许偏差

检验方法

抽检数量

1

基础顶面和楼面标高

±15

用水平仪和尺检查

不应小于5处

2

表面平整度(混水)

8

用2m靠尺和楔形塞尺检查

有代表性自然间10%, 但不应少于3间,每间不应少于2处

3

门窗洞口高度宽

±5

用尺检查

检验洞口的10%且不应小于5处

4

外墙上下窗口偏移

20

用经纬仪或吊线检查

检验批的10%,且不应小于5处

5

水平灰缝平直试想(混水)

10

20 吊线和尺检查

有代表性自然间10%, 但不应少于3间,每间不应少于2处

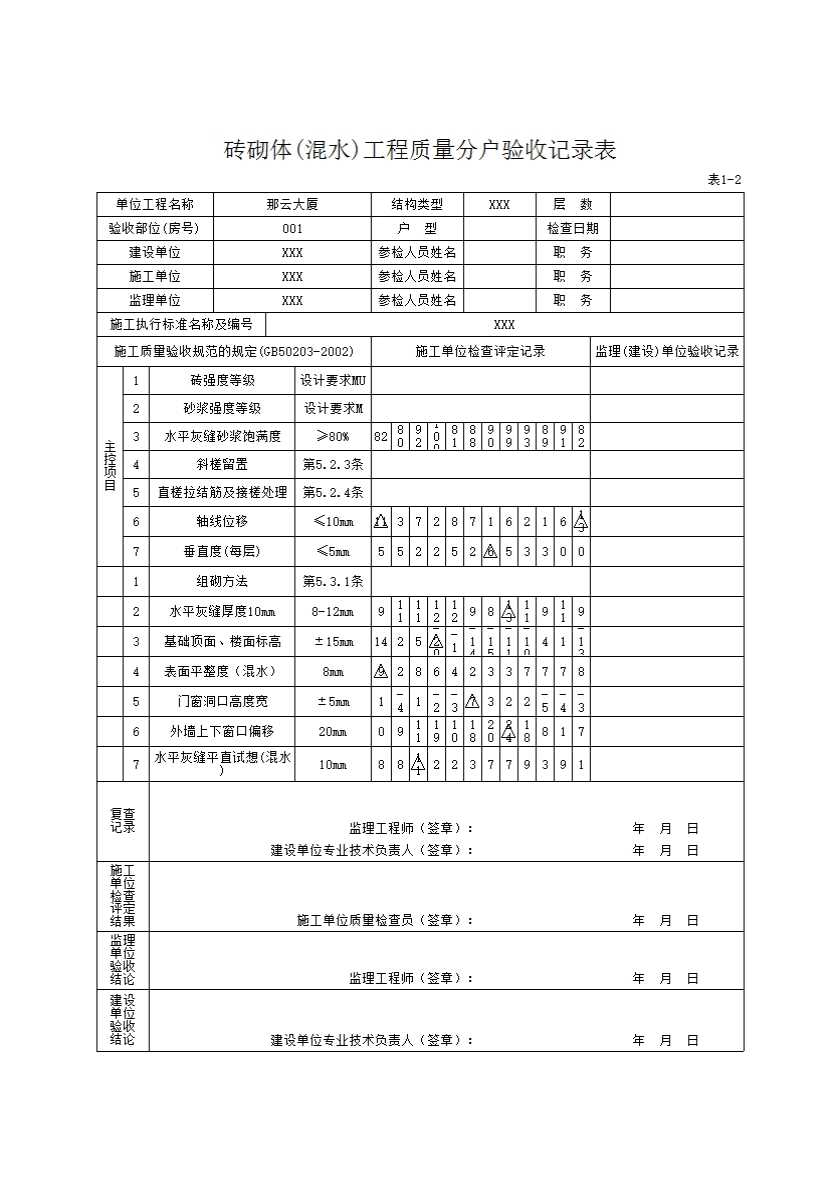

示例
