顶管工程检验批质量验收记录(Ⅲ)

填写规范

顶管工程施工质量验收标准

4.4 顶管

4.4.1 顶管施工应符合现行国家标准《给水排水管道程施及验收规范》GB 50268的相关规定。方涵顶进施应符合现行行业标准《城镇地道桥顶进施及验收规程》CJJ 74的相关规定。

4.4.2 顶管机型应根据工程地质、水文情况、施工条件、施工安全、经济性等因素选用。

4.4.3 顶管施工的管材不得作为供热管道的工作管。

4.4.4 钢制顶管应采用对口双面焊接。

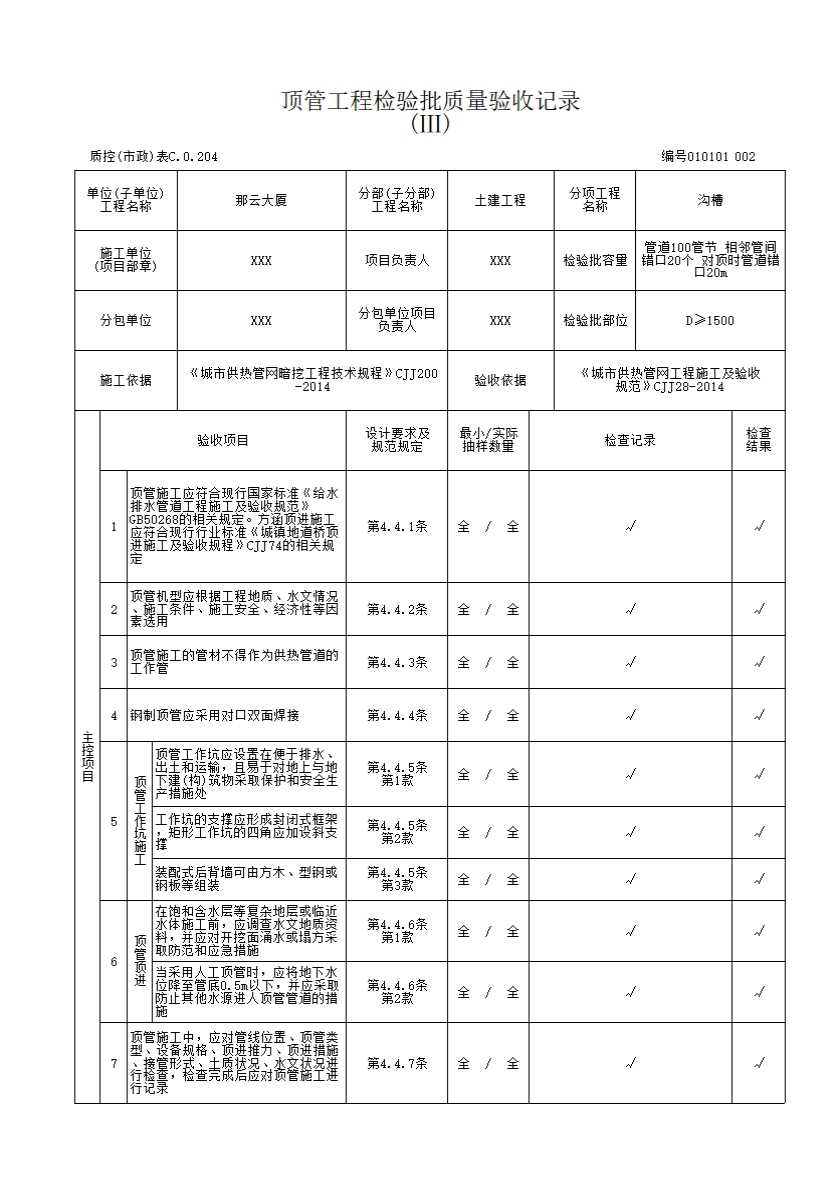

4.4.5 顶管工作坑施工应符合下列规定:

1 顶管工作坑应设置在便于排水、出土和运输,且易于对地上与地下建(构)筑物采取保护和安全生产措施处

2工作坑的支撑应形成封闭式框架,矩形工作坑的四角应加设斜支撑

3 装配式后背墙可由方木、型钢或钢板等组装。

4.4.6 顶管顶进应符合下列规定:

1 在饱和含水层等复杂地层或临近水体施工前,应调查水文地质资料,并应对开挖面涌水或塌方采取防范和应急措施

2 当采用人工顶管时,应将地下水位降至管底0.5m以下,并应采取防止其他水源进入顶管管道的措施。

4.4.7 顶管施工中,应对管线位置、顶管类型、设备规格、顶进推力、顶进措施、接管形式、质状况、水文状况进行检查,检查完成后应对项管施工进行记录,并可按本规范表A.0. 7的规定填写。

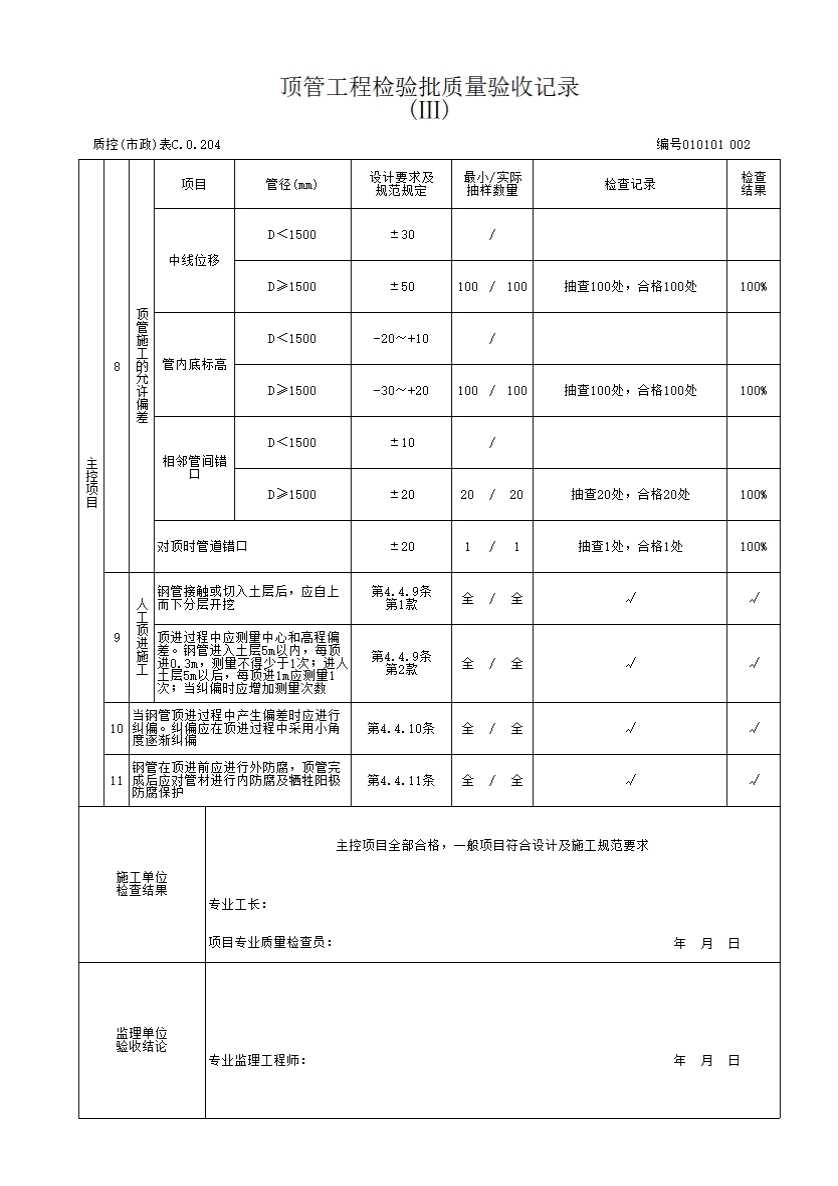

4.4.8 顶管施工的允许偏差及检验方法应符合表4.4.8的规定。

项目

管径(mm)

允许偏差(mm)

检验频率

检验方法

范围

点数

中线位移

D<1500

±30

每节管

1

经纬仪

D1500

±50

每节管

管内底高程

D<1500

-20~+10

每节管

1

水准仪

D1500

-30~+20

每节管

1

水准仪

相邻管间错口

D<1500

±10

每个接口

1

尺量

D1500

±20

对顶时管道错口

±20

20

1

尺量

4.4.9 采用人工项进施应符合下列规定:

1 钢管接触或切入土层后,应自上而下分层开挖

2 顶进过程中应测量中心和高程偏差。钢管进入土层5m以内,每顶进0. 3m,测量不得少于1次进入5m以后,每顶进1m应测量1次当纠偏时应增加测量次数。

4.4.10 当钢管顶进过程中产生偏差时应进行纠偏。纠偏应在顶进过程中采用小角度逐渐纠偏。

4.4.11 钢管在顶进前应进行外防腐,顶管完成后应对管材进行内防腐及牺牲阳极防腐保护。

示例
