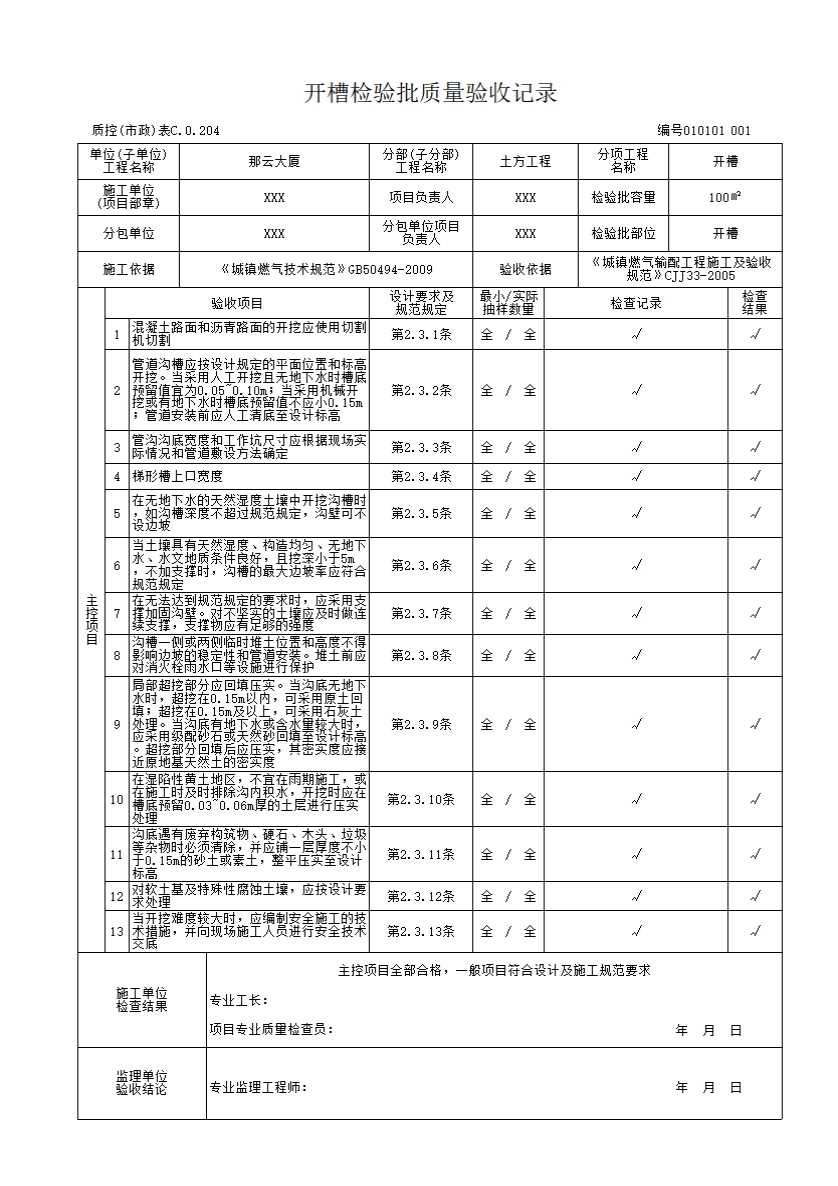

开槽检验批质量验收记录

填写规范

开槽施工质量验收标准

2.3 开槽

2.3.1 混凝土路面和沥青路面的开挖应使用切割机切割。

2.3.2 管道沟槽应按设计规定的平面位置和标高开挖。当采用人工开挖且无地下水时,槽底预留值宜为0.05~ 0.10m当采用机械开挖或有地下水时,槽底预留值不应小于0.15m管道安装前应人工清底至设计标高。

2.3.3 管沟沟底宽度和工作坑尺寸,应根据现场实际情况和管道敷设方法确定,也可按下列要求确定

1 单管沟底组装按表 2.3.3确定。

2.3.3 沟底宽度尺寸

管道公称直径(mm)

50~80

100~200

250~350

400~450

500~600

700~800

900~1000

1100~1200

1300~1400

沟底宽度(m)

0.6

0.7

0.8

1.0

1.3

1.6

1.8

2.0

2.2

2 单管沟边组装和双管同沟敷设可按下式计算:

a=D1+D2+s+c   (2.3.3)

式中 a--沟槽底宽度(m);

D1--第一条管道外径(m);

D2--第二条管道外径(m);

s--两管道之间的设计净距(m);

c--工作宽度,在沟底组装:c=0.6(m);在沟边组装:c=0.3(m)。

2.3.4 梯形槽(如图2.3.4)上口宽度可按下式计算:

式中b--沟槽上口宽度(m)

a--沟槽底宽度(m)

n--沟槽边坡率(边坡的水平投影与垂直投影的比值)

h--沟槽深度(m)。

2.3.5 在无地下水的天然湿度土壤中开挖沟槽时,如沟槽深度不超过表2.3.5的规定,沟壁可不设边坡。

2.3.5 不设边坡沟槽深度

上壤名称

沟槽深度(m)

土壤名称

沟槽深度(m)

填实的砂土或砾石土

1.00

黏土

1.50

亚砂土或亚黏土

1.25

坚土

2.00

2.3.6 当土壤具有天然湿度、构造均匀、无地下水、水文地质条件良好,且挖深小于5m,不加支撑时,沟槽的最大边坡率可按表2.3.6确定。

2.3.6 深度在5m以内的沟槽最大边坡率(不加支撑)

土壤名称

边坡率

人工开挖并将土抛于沟边上

机械开挖

在沟底挖土

在沟边上挖土

砂土

亚砂土

亚黏土

黏土

含砾土卵石土

泥炭岩白垩土

干黄土

1:1.00

1:0.67

1:0.50

1:0.33

1:0.67

1:0.33

1:0.25

1:0.75

1:0.50

1:0.33

1:0.25

1:0.50

1:0.25

1:0.10

1:1.00

1:0.75

1:0.75

1:0.67

1:0.75

1:0.67

1:0.33

注:1 如人工挖土抛于沟槽上即时运走,可采用机械在沟底挖土的坡度值。

2 临时堆土高度不宜超过1.5m,靠墙堆土时,其高度不得超过墙高的1/3。

2.3.7 在无法达到本规范第2.3.6条的要求时,应采用支撑加固沟壁。对不坚实的土壤应及时做连续支撑,支撑物应有足够的强度。

2.3.8 沟槽--侧或两侧临时堆土位置和高度不得影响边坡的稳定性和管道安装。堆土前应对消火栓、雨水口等设施进行保护。

2.3.9 局部超挖部分 应回填压实。当沟底无地下水时,超挖在0.15m以内,可采用原土回填;超挖在0.15m及以上,可采用石灰土处理。当沟底有地下水或含水量较大时,应采用级配砂石或天然砂回填至设计标高。超挖部分回填后应压实,其密实度应接近原地基天然土的密实度。

2.3.10 在湿陷性黄 土地区,不宜在雨期施工,或在施工时切实排除沟内积水,开挖时应在槽底预留0.03 ~ 0.06m厚的土层进行压实处理。

2.3.11 沟底遇有废弃构筑物、 硬石、木头、垃圾等杂物时必须清除,并应铺一层厚度不小于0.15m的砂土或素土,整平压实至设计标高。

2.3.12 对软土基及特殊性腐蚀土壤,应按设计要求处理。

2.3.13 当开挖难度较大时, 应编制安全施工的技术措施,并向现场施工人员进行安全技术交底。
